西北角·中国甘肃网记者 宋芳科 通讯员 何进江
风雨之中见真情,危难时刻显本色。在陇南强降雨水毁抢险中,甘肃省交通运输厅、省公路发展中心统筹调度、精准指导;陇南公路事业发展中心全员出战、昼夜鏖战;兄弟单位千里驰援、合力攻坚,与时间赛跑、和险情较量,打赢了此次公路水毁抢险“攻坚战”,用实际行动展现了“一方有难,八方支援”的大爱情怀,用无私奉献诠释了守望相助、共克时艰的行业担当和社会责任。
侵袭:暴雨侵袭 满目疮痍
地质灾害气象风险橙色预警、山洪灾害气象风险黄色预警、暴雨黄色预警、暴雨红色预警……7月22日至24日,短短3日内,陇南气象台连续发布7条预警。
据甘肃气象台统计,7月22日至24日甘肃出现1961年以来最强区域性暴雨,此次强降雨累积雨量大、降水强度强、降水落区集中。尤其陇南超过250毫米的雨量观测点有4个,超过100毫米的站点有81个。
“G75武罐高速上行线K450+500处发生塌方,通行受阻”;
“G247线哈南寨2号桥桥下泥石流淤积,洪水已淹没桥面”;
“G316线江洛上坝1#桥桥台冲毁”;
“S206线K2+100-250处(三河镇竹林村)路基全幅冲毁”;……

持续强降雨致陇南境内G316线、S206线等11条普通干线公路和G75等3条高速公路多处路段发生路基沉降、边坡垮塌、桥台冲毁、塌方泥石流等地质灾害。
据统计,累计受损里程1776公里,塌方泥石流49.3万立方米,洪水淹没路面22处/3300米,路基缺口153处,路面损坏42万平方米,挡墙损毁4.3万立方米,冲毁桥梁2座、受损12座,冲毁涵洞4道、受损8道,灾毁点高达700余处……
调度:快速调度 靠前指挥
灾情就是命令,抢险就是责任。
面对严峻的汛情灾情,甘肃省交通运输厅立即启动行业防汛Ⅲ级应急响应,并派出工作组赶赴陇南督导抢险保通工作。
省公路发展中心同步启动省养公路突发事件Ⅲ级应急响应,详细安排部署公路防汛抢险工作,并针对公路受损范围广、灾损程度重、抢通难度大的实际,紧急调派班子成员、相关处室负责人和业务骨干驻守陇南,成立应急抢险指导小组,全程指导水毁抢险保通工作。
8月3日,在抢险保通的关键节点,第七轮强降雨突袭。
8月4日,国道212线K485+450处、K503+500处发生2处山体高位塌方,K474+300处有山体滑移趋势,存在风险隐患。
奋战:急速反应 全力奋战
陇南公路发展中心牢树防大汛、救大灾的思想,迅速启动公路防汛Ⅲ级应急响应,按照“先干线、后支线,先抢通、后保畅”的原则,采取“机械+人工”的方式全力开展水毁抢险保通保畅工作。
同时,陇南公路发展中心防汛领导小组组长及时安排各单位全面排查所有桥梁、隧道、高边坡等风险隐患点,一旦发现安全隐患要第一时间发布预警,避免发生重大安全事故。

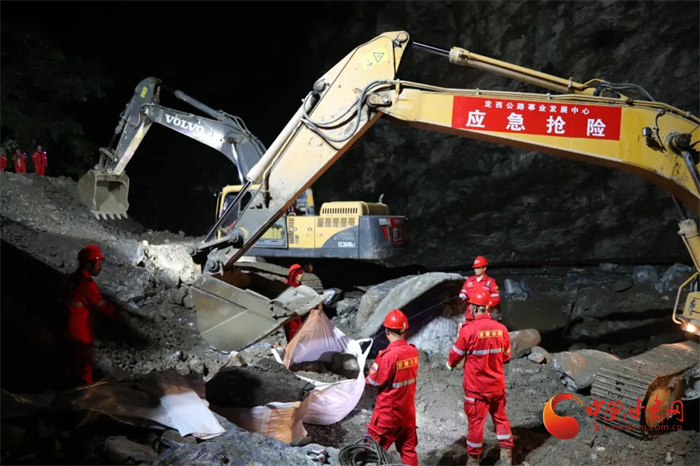

填装铅丝笼、吨袋,封堵漫溢缺口……7月23日凌晨3时,抢险工作在三河镇竹林村灾毁现场紧张有序地进行。抢险队员奋勇争先,尽管已经连续奋战18个小时,尽管衣服湿了又干、干了又湿,大家却顾不上休息、饭也是随便扒几口,便立刻投入作业。
急!急!急!姚沟村灾区特别严重,电力、通讯中断无法抢修、竹林村路基冲毁处洪水一直在冲刷村民房屋,随时都有可能倒塌……
“事关人民生命财产安全,继续增加抢险力量,今晚不管几点必须抢通!”25日晚上10点25分,陇南公路中心防汛领导小组组长下了死命令。
“收到,保证完成任务!”武都公路段段长雷军平坚定地回答。
10米、20米、30米……夜幕降临,保通现场挑灯夜战、机械轰鸣。一场与时间赛跑、与洪水比拼的艰苦战斗,“抢”的是让群众安全通行的“放心路”,“抢”的是公路人的责任与担当。
经过连续36小时的昼夜奋战,受灾最严重的省道206线K2+100-250(三河镇竹林村)段便道于26日凌晨1时30分顺利打通,为救援车辆、设备第一时间进入灾区开展救援争取了宝贵时间,为电力、通讯的快速恢复提供了有力保障。
同时,武都公路段应急抢险队还派出挖掘机、装载机等设备配合地方政府对水毁造成的群众危房进行了紧急加固处理,将受灾群众损失降到了最低。

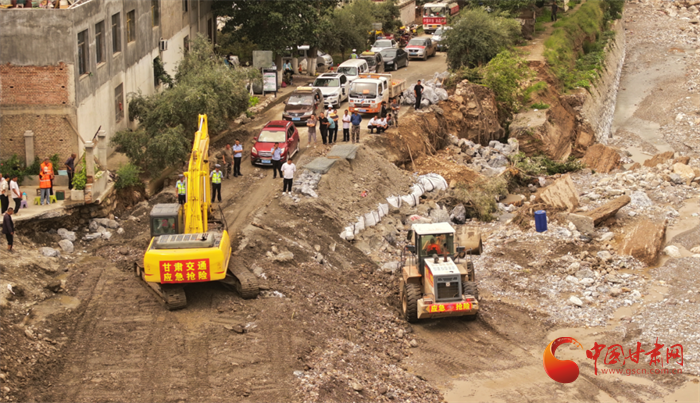

“赶紧封闭交通,立刻调配支援力量,快速抢修便道!”陇南公路发展中心防汛领导小组组长7月24日上午8时在G316线徽县江洛上坝1#桥桥台冲毁现场指导抢险。
应急抢险中心、西和公路段、礼县公路段、两当公路段和公发集团施工企业等单位,迅速响应、火速驰援,一部分力量在江洛上坝1#桥旁抢修便道,另一部分支援国道316线伏镇至江洛受灾严重的路段。
经过5天5夜不间断的抢险保通作业:
陇南境内所有高速公路于7月25日上午8时全部抢通;
塌方量最大的国道212线于7月26日17时40分全部打通;
7月28日14时19分,陇南境内最后一处阻断的国道316线江洛上坝1#桥便道顺利打通。
至此,除省道206线K10-K20段路基冲毁严重、国道316线江洛上坝1#桥2号桥台冲垮外,陇南境内9条省养普通国省干线公路全部抢通。
驰援:星夜驰援 共抗洪魔

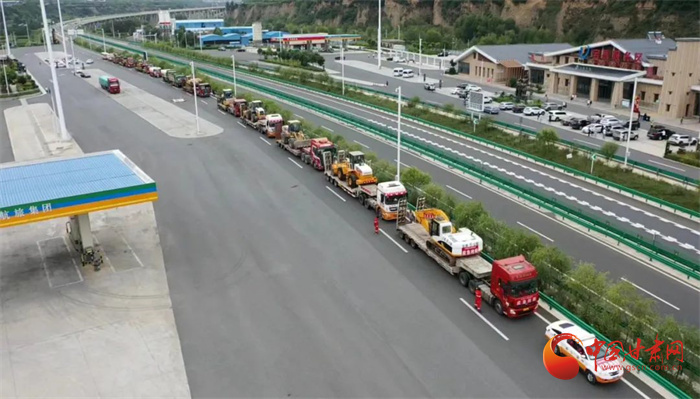

2024年7月26日,甘肃省交通运输厅、省公路发展中心调遣定西、白银、临夏、甘南公路发展中心组建4支公路应急抢险突击队分批次赶赴灾区,全力支援陇南开展公路灾毁应急抢险。
同时,成立汛期抢险指导小组,全程督导抢险保通工作。
各驰援队伍抵达现场顾不上休息,便脚踩雨靴踏上征程,对各自负责的抢修路段受损情况进行徒步踏勘。
“弯道的路都塌了,没有路了,你们肯定过不去!”“前面有滑坡、落石,快倒回去,安全要的紧!”在徒步勘察中,不时有村民好心劝说。
“老乡,感谢你的关心,但我们必须得过去,这里道路受损这么严重,我们必须全面准确掌握具体情况,才能在最短的时间内抢通道路!”这是抢险队踏勘小组坚定的回答。
先要“通”,再保“畅”!
各抢险队充分运用积石山县抗震救灾“零点行动”“以快制胜”等应急工作机制,紧盯目标任务,坚持抢“通”为先、保“畅”为要,按照“先拓宽作业面、再合力攻坚”的策略,在抢修速度、完成质量、安全管控同抓的前提下,以过硬的作风、昂扬的斗志,奋力投身灾毁公路抢修大会战。
决战:以快制胜 合力攻坚
7月28日,汛期抢险指导小组根据现场实际,对不同灾毁类型分类施策、“对症下药”。

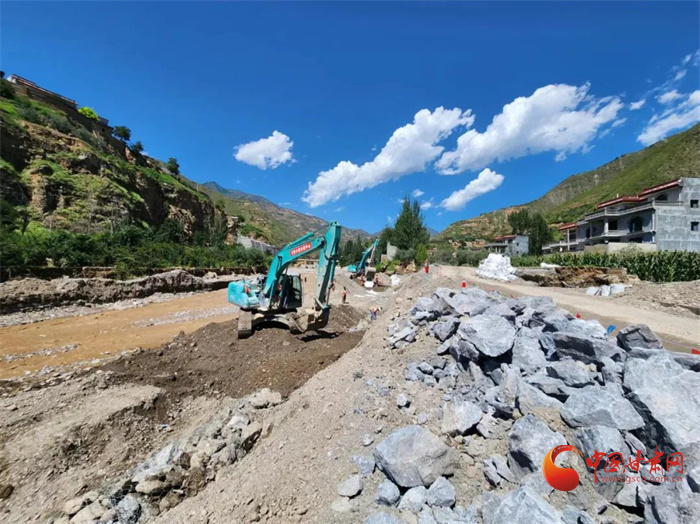

在路基悬空及缺口路段,坡脚码砌铅丝笼,回填路基,设置临时交安设施;在路基全部损毁路段,开挖改移河道,路基码砌铅丝笼,回填路基,设置临时交安设施;对损毁的桥涵构造物采取临时处治措施,恢复排水功能;对沿线塌方、泥石流进行彻底清理,并对坡面进行刷坡整修,全力恢复路容路貌,保障道路通行。
经抢险队协同联动、持续奋战,捷报频频传来:
7月29日12时,省道206线第一处完全中断“拦路虎”成功抢通!30日上午8时20分,省道206线第2处完全中断路段(K11+815-K11+865)成功抢通!解决了三河镇宣河村、姚沟村2个村群众的出行问题。
“定西还有200米到达!”“甘南还有300米到达!”这是定西、甘南公路中心两支抢险队负责人在省道206线即将抢通前50分钟的手机通话。
经5支抢险队持续全力奋战,7月31日19时05分,定西、甘南两个公路中心应急抢险突击队在省道206线K15+000处胜利“会师”,标志着省道206线全线顺利抢通。至此,陇南境内所有高速公路及省养普通国省干线公路全部抢通。
“路虽然通了,但使命还没有完成,各抢险队要迅速转入排危保通!”省公路发展中心主要领导及时安排抢险指导小组调整重点、优化策略、把握关键,在抢通后第一时间,充分利用晴好天气,保持人不减一员、力不泄一分、志不移一毫的状态,齐心协力抓好灾毁路段安全隐患排查整治、便道拓宽、路基加固、河道清理、路容整修等各项排危保通工作。
同时,自7月31日起,在省公路发展中心的安排部署下,陇南公路发展中心应急抢险队抽调力量支援农村公路抢险保通工作。
“8月6日16时,甘肃省防汛抗旱指挥部办公室启动防汛抗洪四级应急响应,甘肃省交通运输厅决定于8月6日18时启动交通运输行业防汛Ⅲ级应急响应!”
公路人又继续投入新一轮的应急抢险保通工作中……
